高密度聚氯乙烯HDPE焊接操作方法

时间:2024-05-30 09:09:50 点击:

第一步:切割

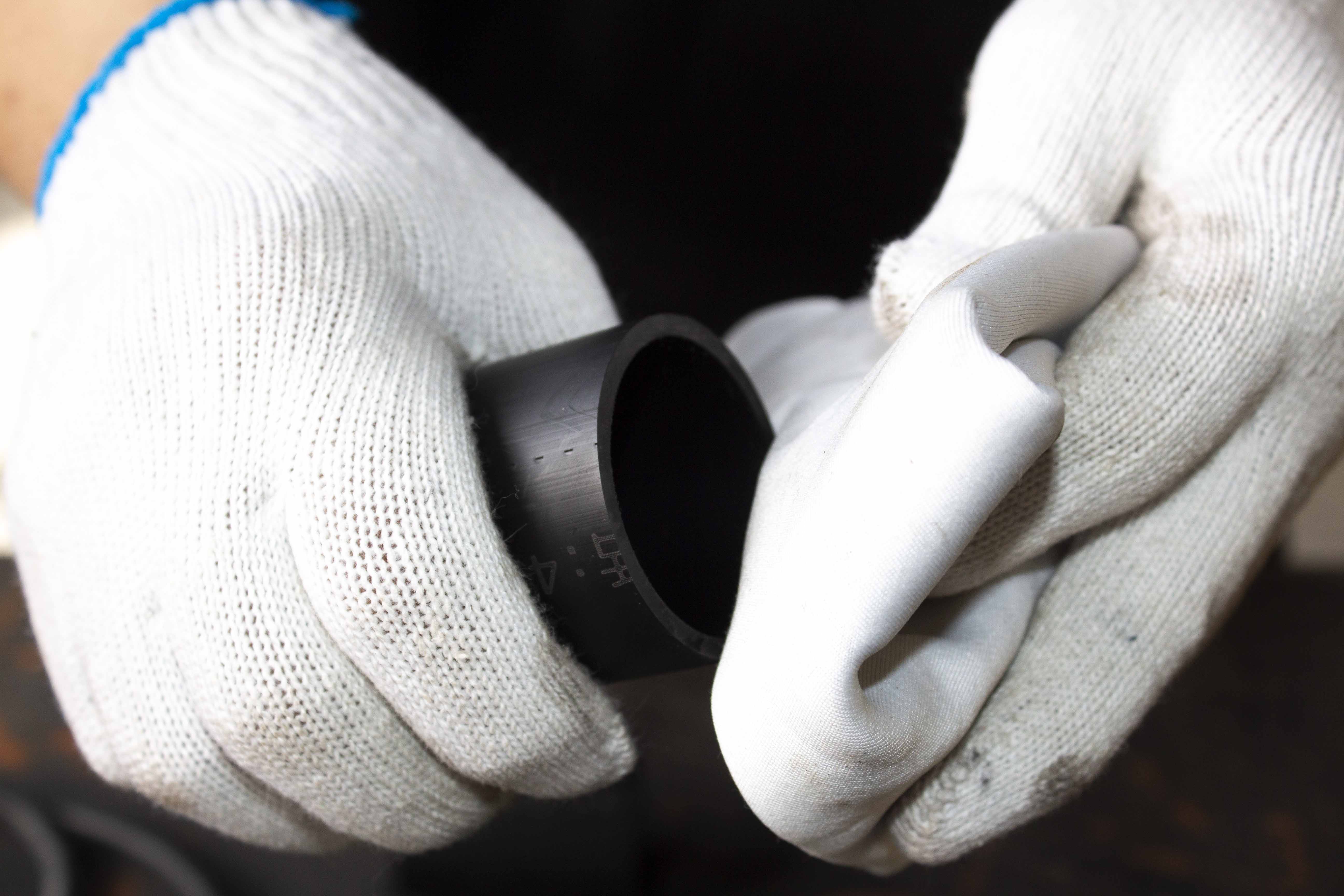

管材切割均需使用专用割刀,当管道需切割时,应按下列步骤进行:

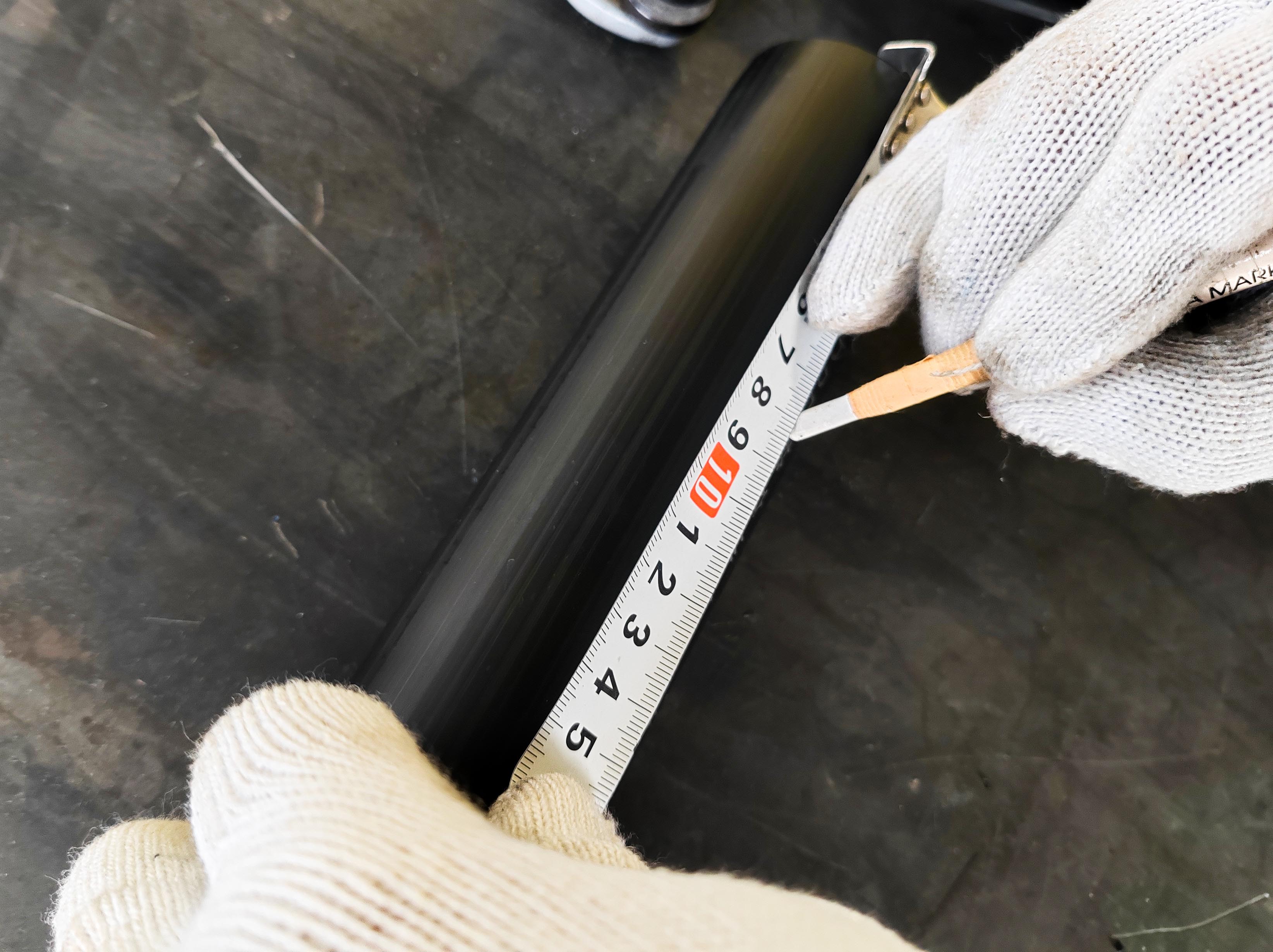

1、量取所需管材长度并画线标记。

2、切割面平整并应垂直于管道于管道中轴线。

3、切割面应保持光洁平整,焊接或承插前切割面应清除毛刺。

第二步:连接

电熔焊接操作步骤

SIPHON 160 恒流熔接32-160mm管道。

SIPHON 315 恒流焊接32-160mm管道,恒压焊接200-315mm.

两款电焊包无需设置参数,设备自动识别管件进行焊接。

不同型号参数如下:

设备型号

SIPHON 160

SIPHON 315

工作范围

PE32-160

PE32-160200-315

外形尺寸

180×150×75mm

180×150×75mm

重量

3kg

3.5kg

电源要求

220V 50Hz

220V 50Hz

最大功率

900W

2450W

输出电压/电流

4.9A

4.9A

产品净重

2.5KG

3KG

绝缘防护

IP54

IP54

输出线适配管件插头

2.0mm

2.0mm

超载保护

7A

15A

电熔焊接操作步骤如下

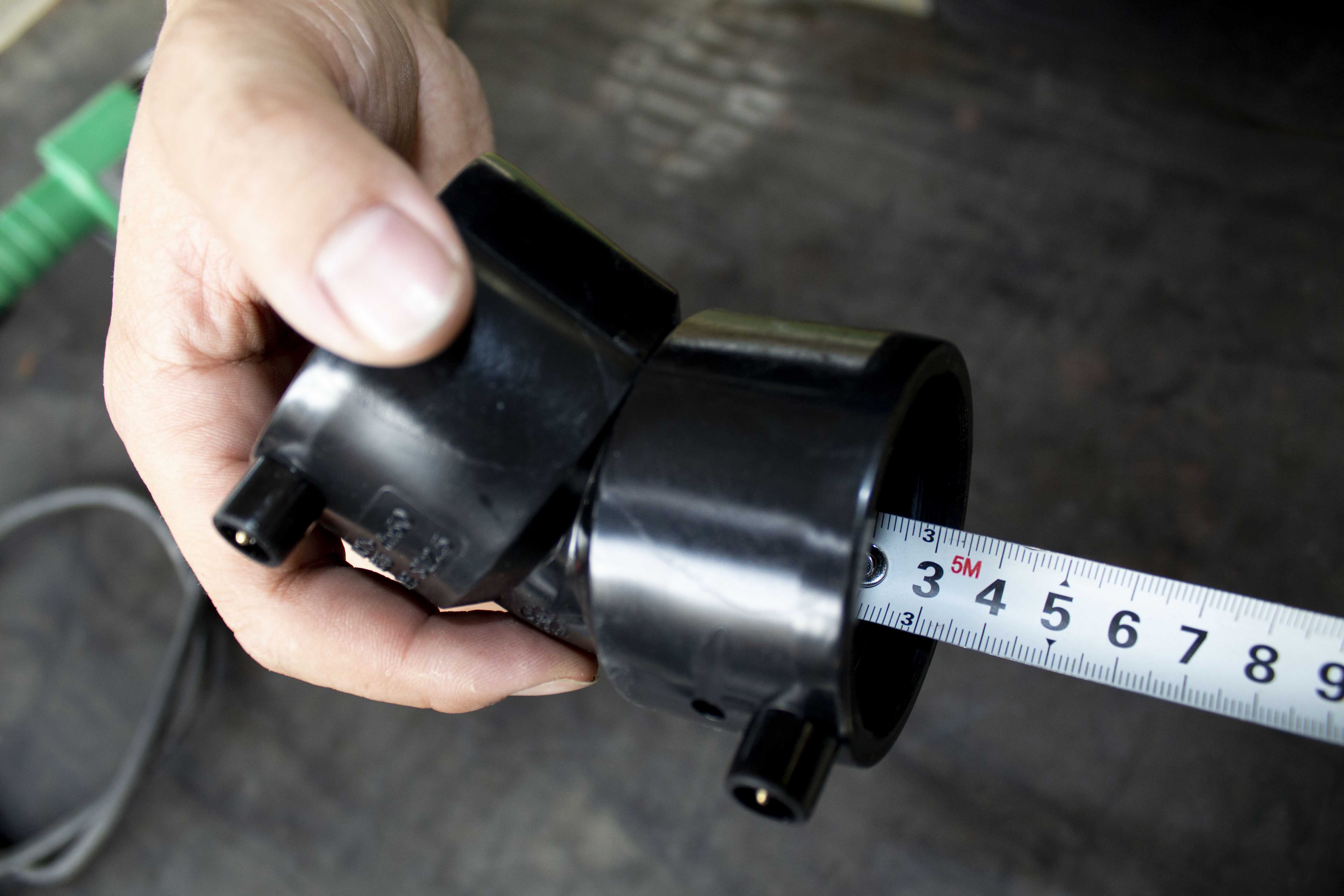

1. 用量尺测量电熔管件插入深度

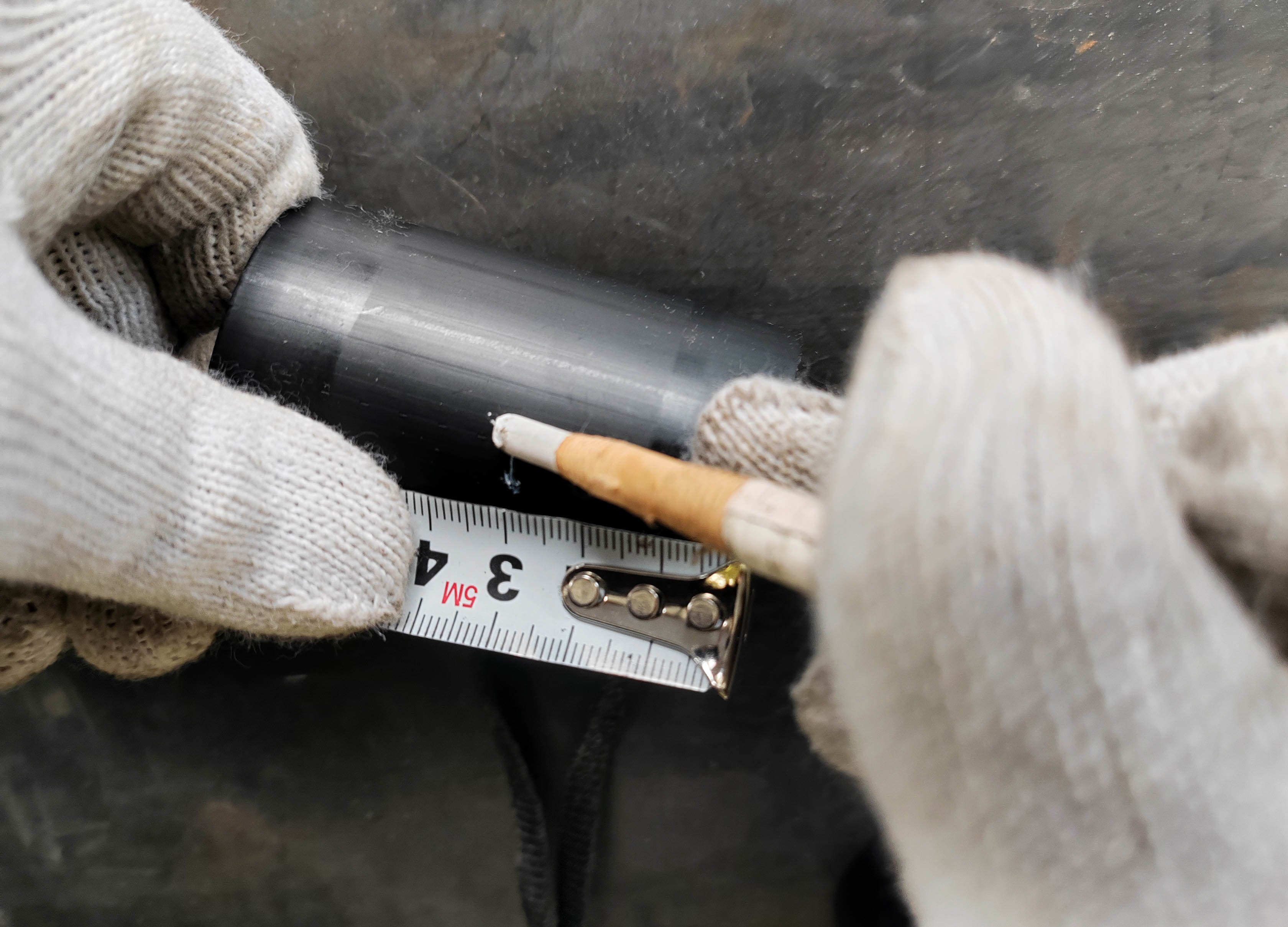

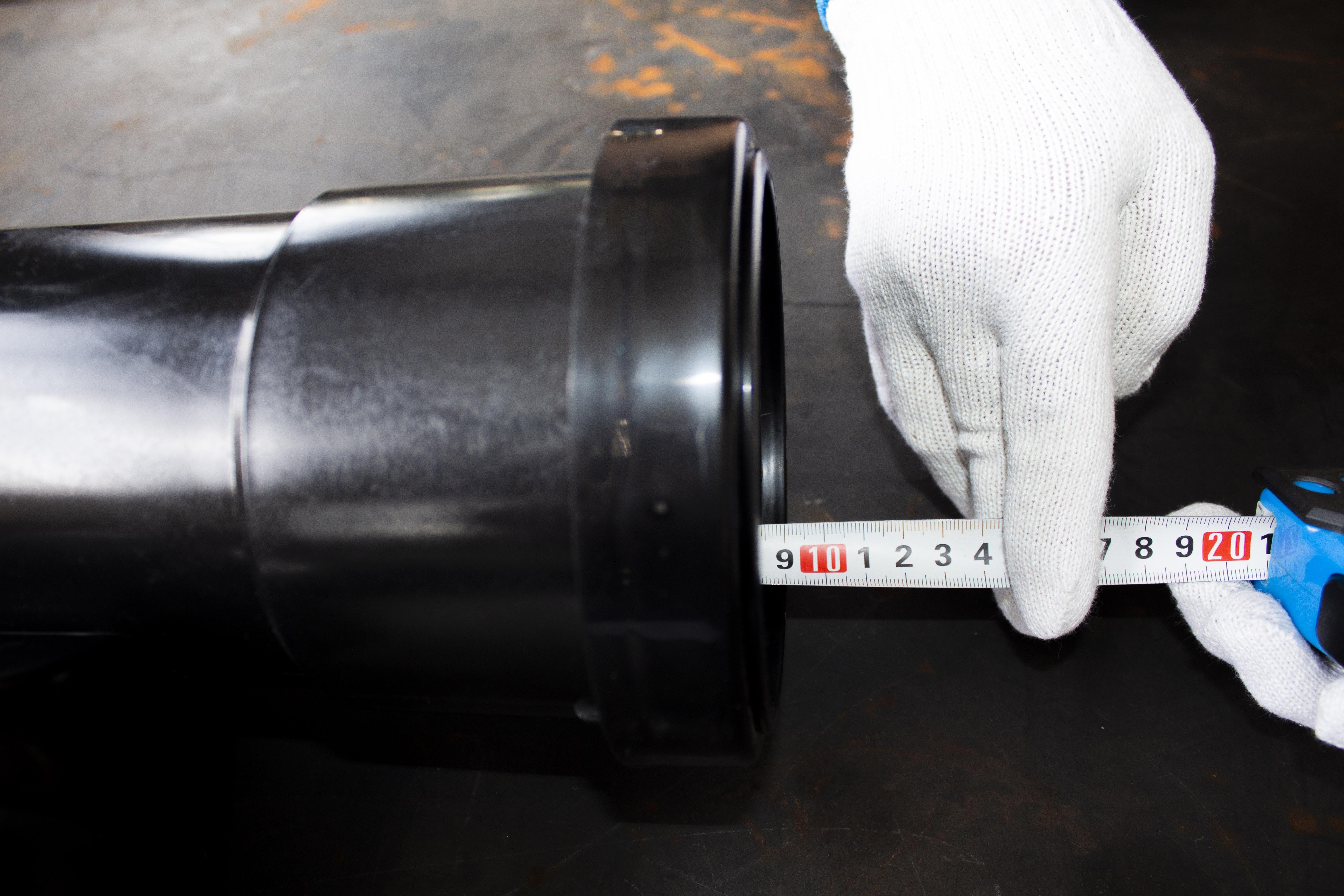

2. 用量尺测量所需管件需插入深度,并用记号笔在管上标记。

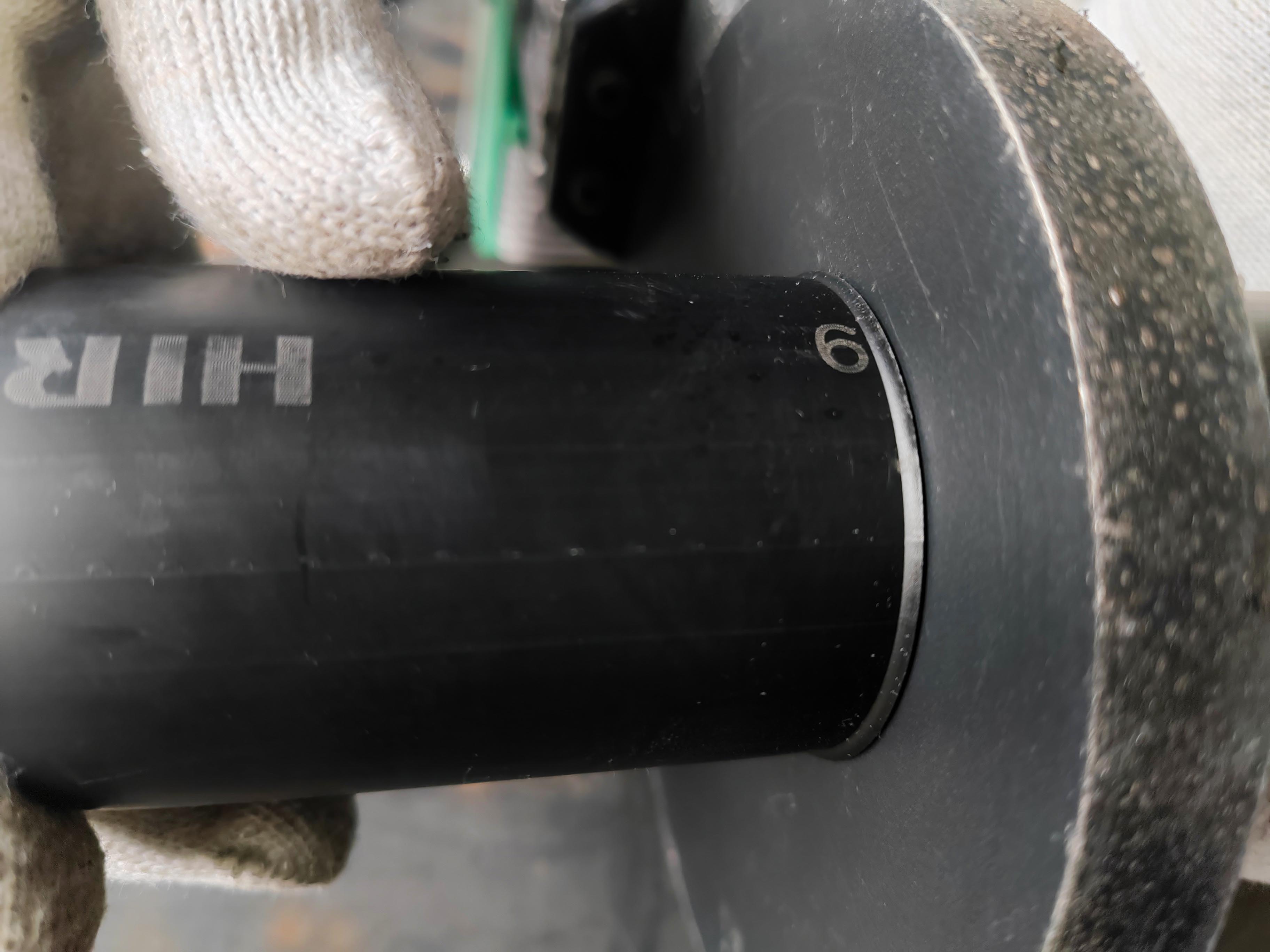

3. 使用专用割刀切割管材,确保切割面平整并垂直于管道中轴线。

4. 切割面应保持光洁平整,焊接前切割面应清除毛刺。

5. 正确标记可以确保管端完全插入,及完全避免在焊接过程中管材和管件的移动,并能确保焊接后内壁光滑平整

6. 保证低应力安装,避免管材和电熔管件在焊接时发生移动。

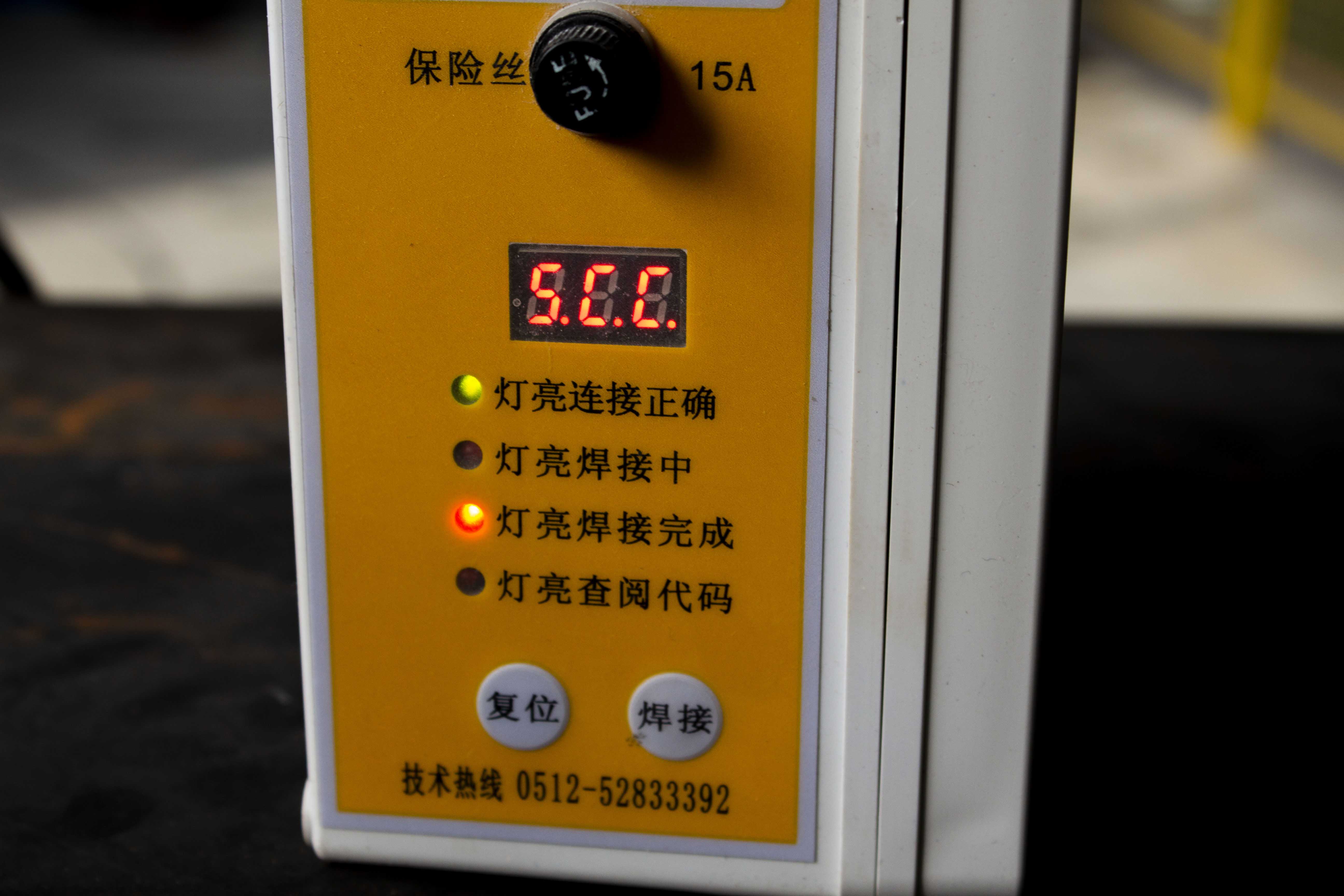

7. 插上电源,启动电焊包开机键,电熔焊接自动倒计时开始。

8. 当电焊包相应位置灯亮起时拔掉电源插头,同时可检查电熔管件上的一个焊接观察孔是否凸起,此观察孔作为辅助检查,等待电熔焊接处冷却,冷却时间内不要接触电熔管件否则有被烧的风险!

直径

电熔时间

Dn50

70

Dn75

70

Dn110

75

Dn125

80

Dn160

80

Dn200

440

Dn250

440

Dn315

440

热熔板对焊操作步骤

对于DN75及以下管道可使用便携式热熔板焊接,操作步骤如下:

1.检查热熔板

开启焊板前用软布清洁焊板,保持焊板清洁,插上焊板插座,检查焊板温度,在绿灯未亮之前不要进行焊接

2.加热

焊接板操作指示灯亮起后,将两根HDPE管被焊接断面垂直顶压在焊接板上,保持充分接触,仔细观察整个焊接化过程。

3.焊接管材

当焊接面凸出的厚度达到要求时,同时取下焊接板两侧的管道,并迅速将焊接面对齐用力施压。焊接后5分钟内不能对接口处施加任何载荷。

4. 冷却后检查翻边硬度

冷却后,检查翻边硬度达到一定程度,热熔对焊完成。

直径

加热时间(S

冷却时间(S

焊接面翻边厚度(mm

Dn50

90

60

3

Dn63

90

60

3

Dn75

90

60

3

Dn90

100

70

3

Dn110

120

80

6

Dn125

140

100

6

Dn160

200

120

7

Dn200

200

200

7

Dn250

250

280

8

Dn315

350

340

10

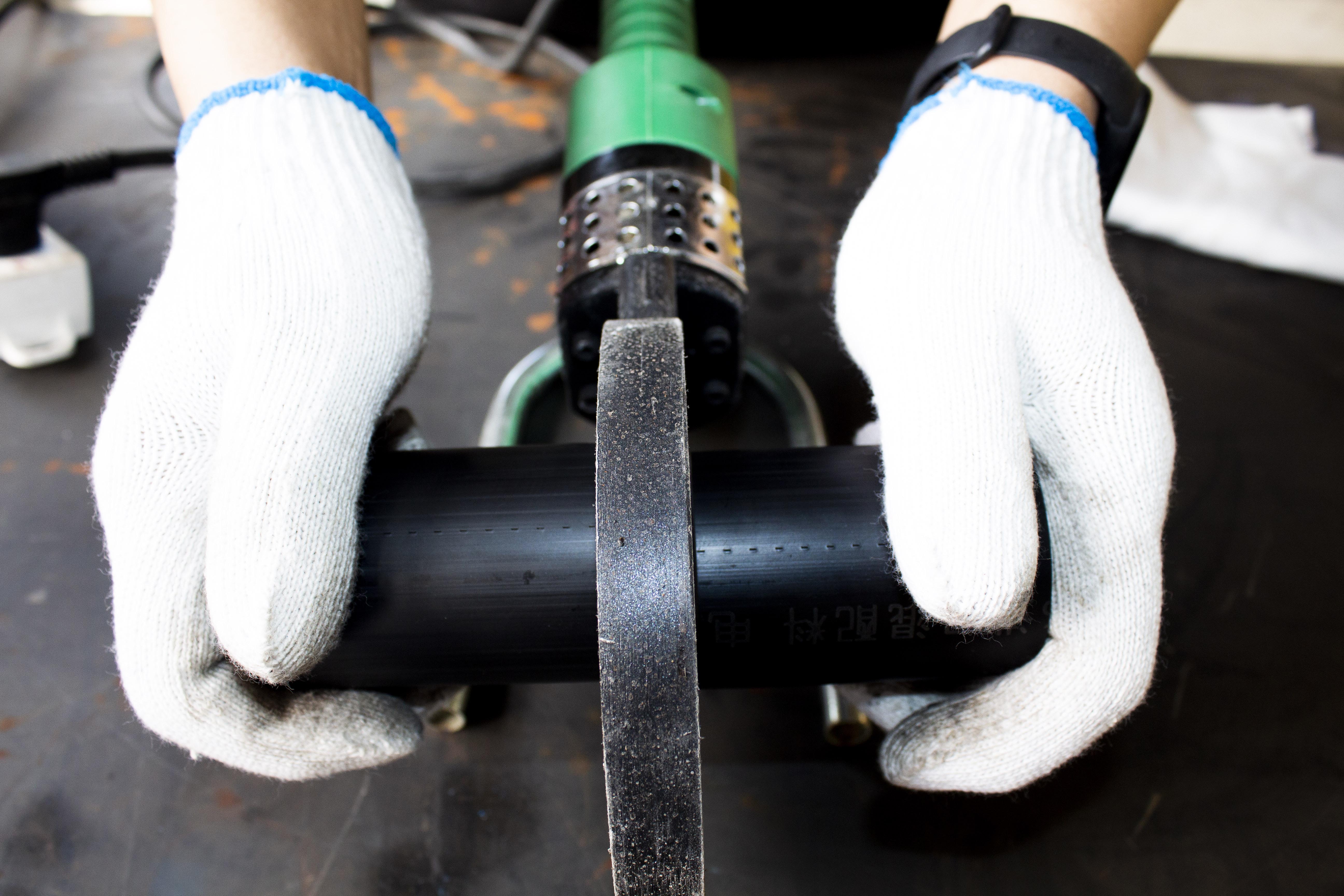

热熔机对焊操作步骤

1. 检查环境温度

当外界温度低于5°C或下雨及下雪时,应采取预防措施以确保满足焊机正常工作的干燥和温度条件。

2. 检查焊机

检查温度、校准、可移动部分的运转情况、整机电器线路、刨刀的试运行等。

3. PE清洁剂及软布将加热板清洁干净,防止加热板上涂层被损伤。

4. 检查加热板的温度是否达到210°C

5. 根据量取要求切割管材

6. 将管材末端夹紧在焊机上,确定已正确对齐。

7. 用刨刀休整管材端口。

8. 检查管端,取出刨刀,合拢两管端,检查两端对齐情况,如不满足要求,应再次调整夹具铣削。

9. 插入加热板,以设定的压力将两管端压向加热板上一段实际以确保完全接触。

10. 将压力减小到几乎为零,使管端面与加热板之间刚好保持接触。

11. 继续保持加热直到两边的翻边的宽度达到规定要求。

12. 加热时间到达后,迅速打开焊机,取出加热板,然后立即合拢两管端,其切割时间应尽可能短(推荐10s),为了熔化管端表面的热量损失太多焊接操作必须尽快完成。

13. 慢慢平稳升压,然后进行保压冷却,冷却时间过短,容易引起焊口腌化。

14. 检查焊缝是否均匀圆滑,焊接面厚度是否适中,常见焊缝分析见下表

15. 在冷却时间到达后5分钟内不能对接口处施加任何压力

状态

原因

正常焊缝

焊缝圆滑,焊接面厚度适中

焊缝以V字型出现

1.加热时间不充分的情况下进行加压;
2.加热板温度不够
3.加热板拆除后加压步骤开始前的时间过长和压力过大

焊接面厚度不足,有空隙

加热时间短或加热板的温度不够的情况下热熔

焊接面分开

加热板拆除后加压开始前的时间长导致的冷却

焊接面过厚

维持加热的时间过长

焊接面一大一小

一侧的热熔程度少

焊接面有落差

管道对接不良,端面处理不到位

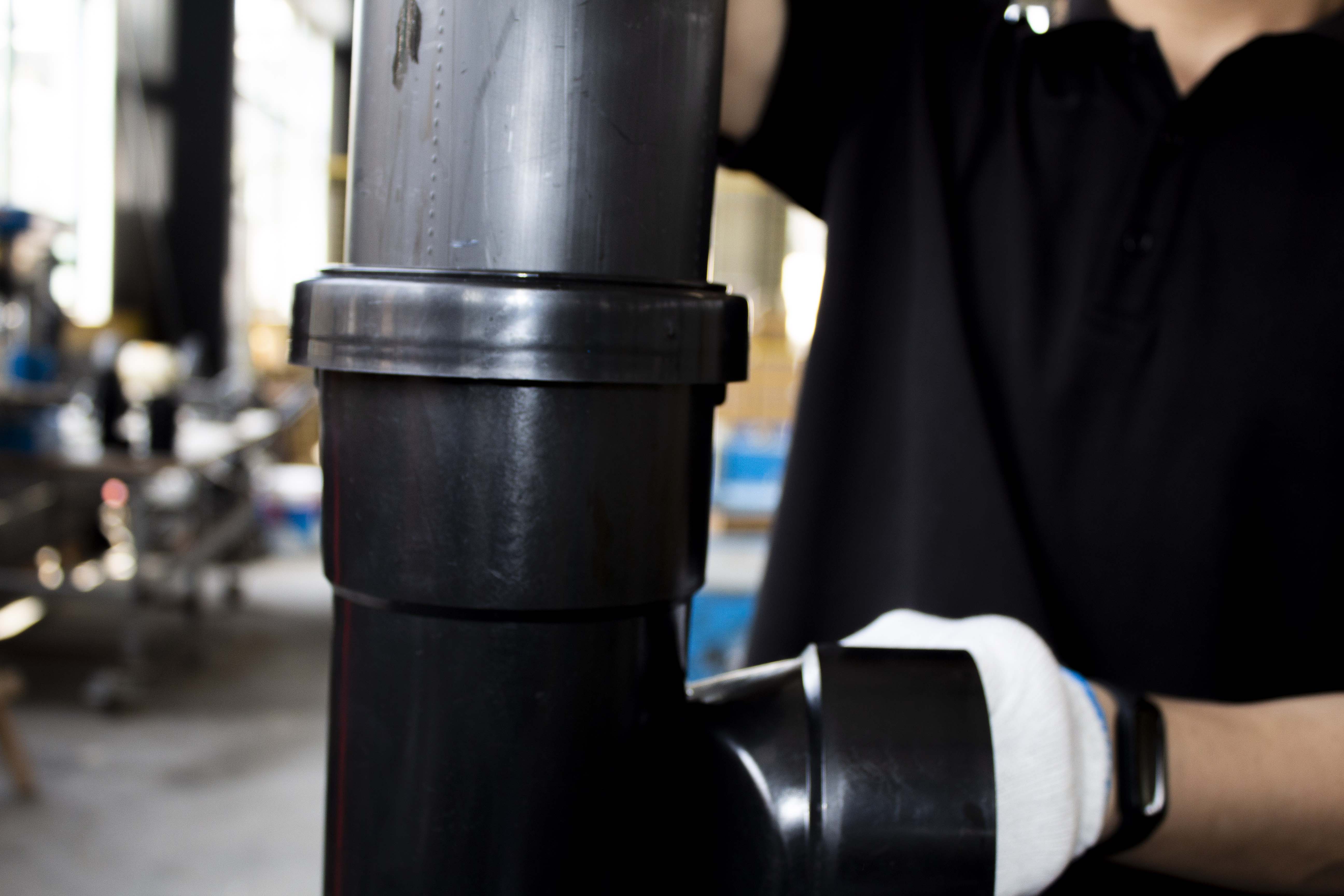

承插连接操作步骤

第一步:检查扩口承插管材管件的EPDM橡胶圈

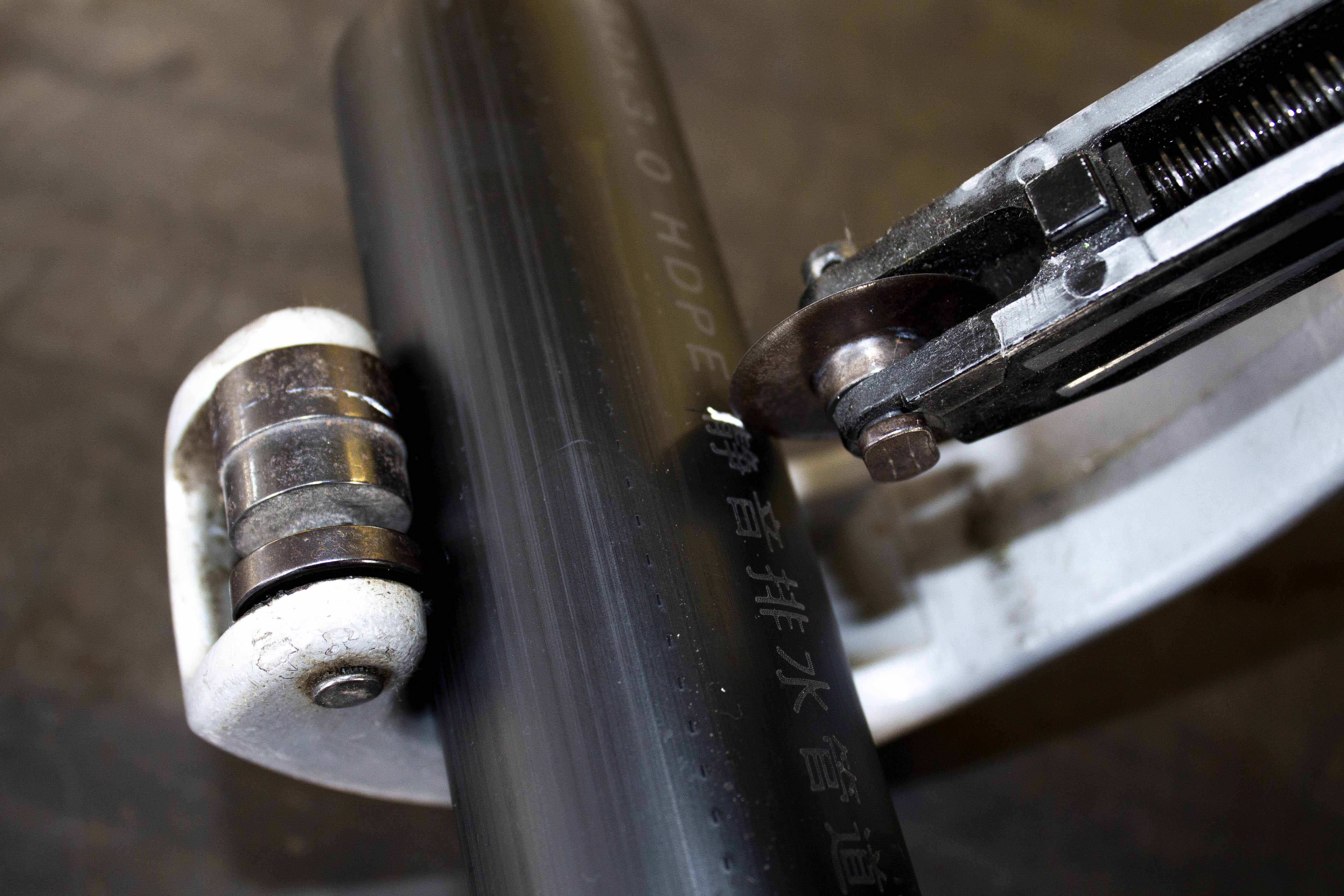

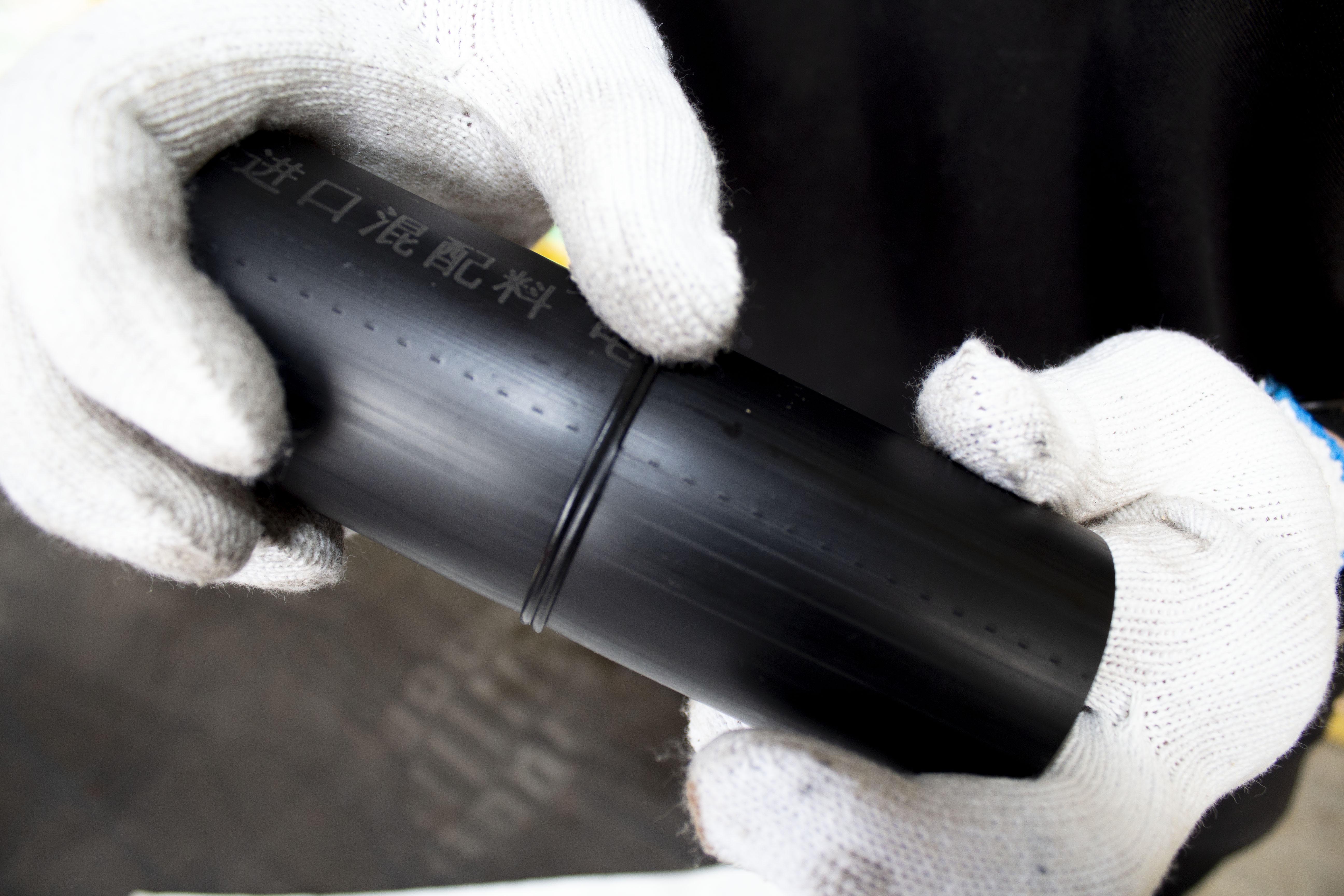

第二步:用旋转刨皮器刨出倒角,倒角刨皮厚度最小为0.2mm

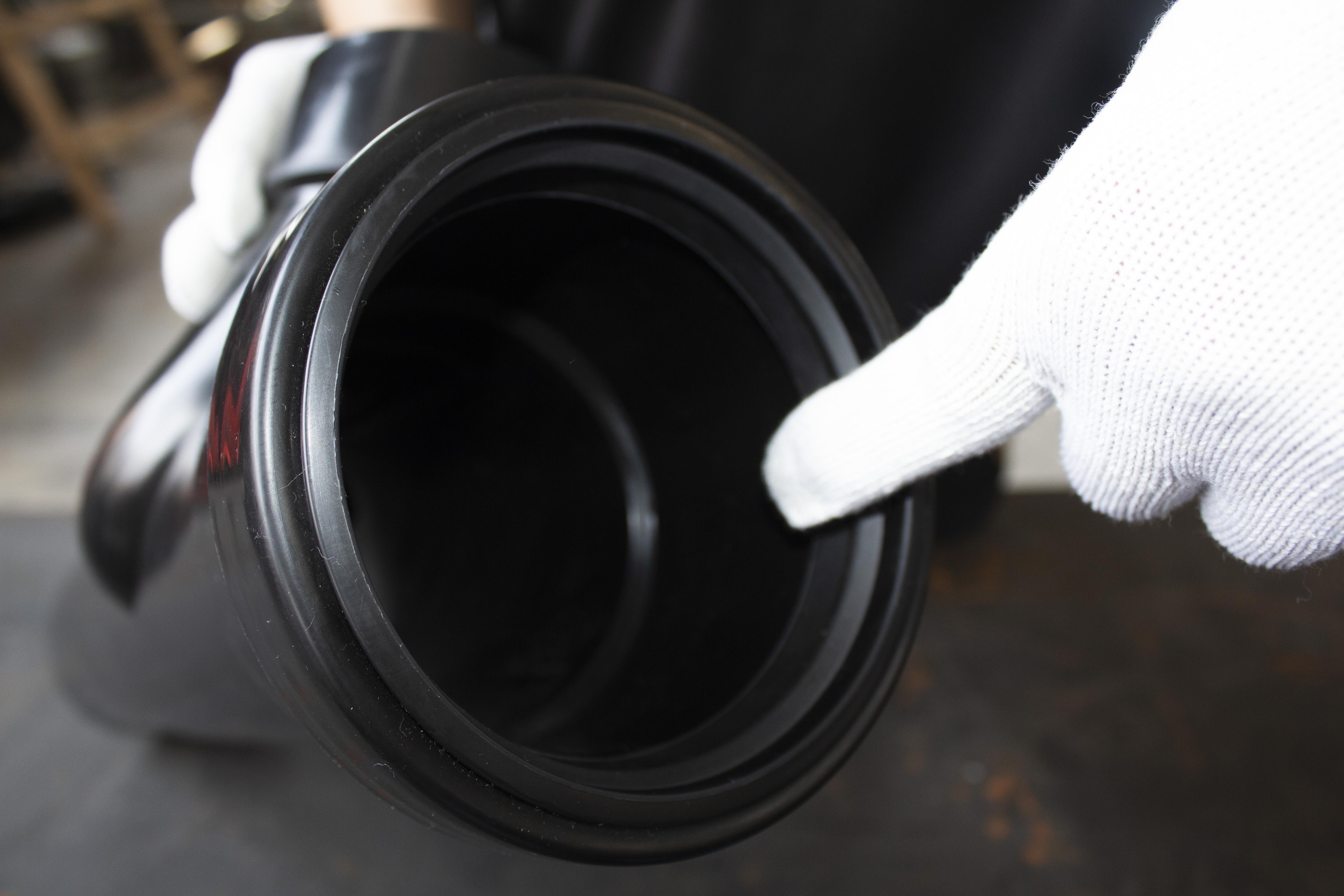

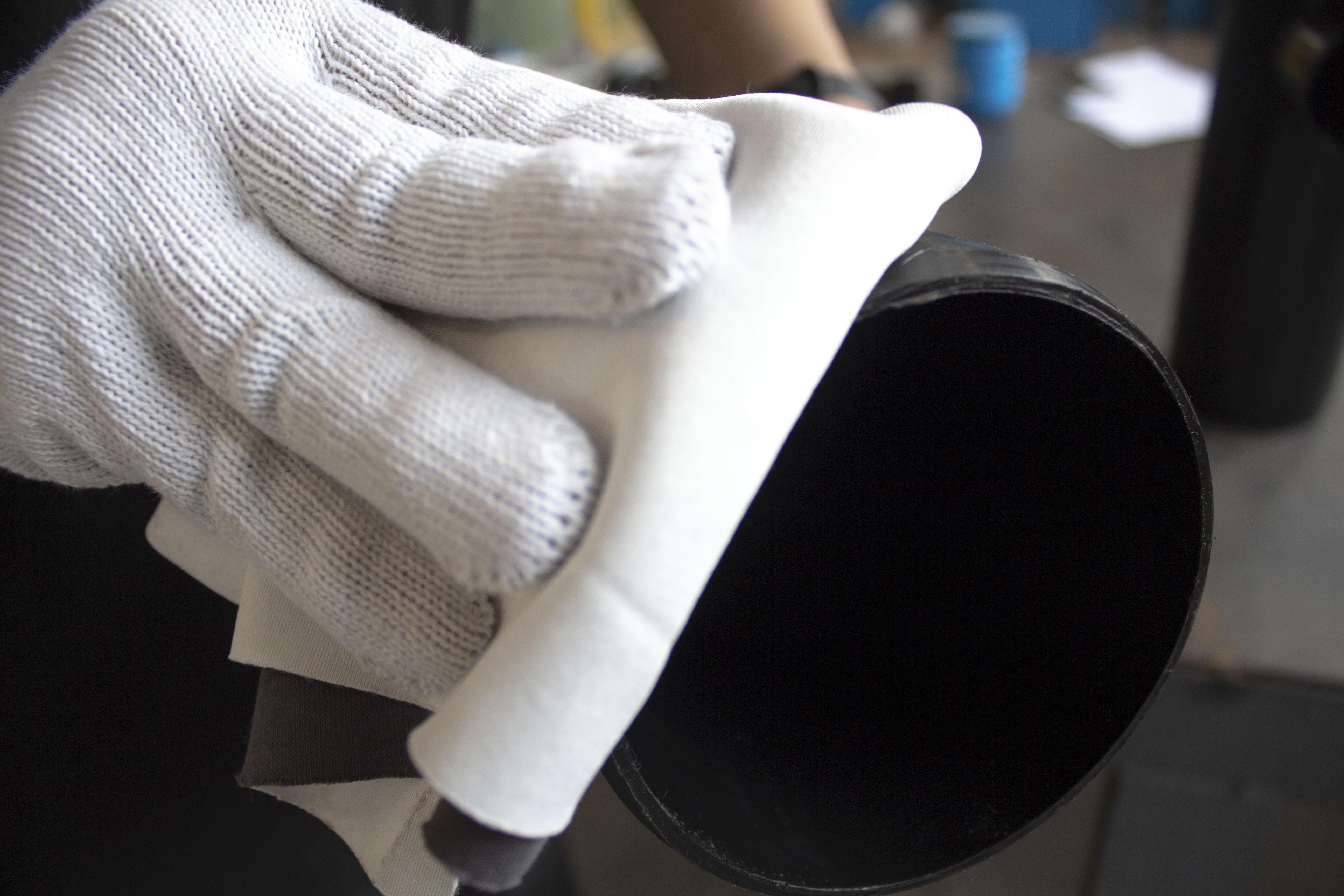

第三步:用洁净的软布沾取适量PE清洁剂沿圆周方向清洁管端已刨皮区域,并清洁扩口承插管材内壁,等清洁剂挥发。

第四步:沾取适量凡士林润滑剂,沿扩口承插口内壁周围均匀涂抹。

第五步:用量尺测量承插口深度,并用记号笔在所需管材倒角端上标记插入深度。

第六步:将管材管件的刨皮端口插入扩口承插口内,用力插入至标记处。
